開山資訊 | 我集團在土耳其全資擁有的第一座地熱電站OME T-01電站即將實現COD
發布日期:2024-11-30

  開山集團股份有限公司在土耳其Manissa省Alasehir的OME T-01地熱電站于11月26-28日順利完成了土耳其能源部為期3天的驗收測試步驟,由此,這座電站即將于2025年1月1日實現COD。

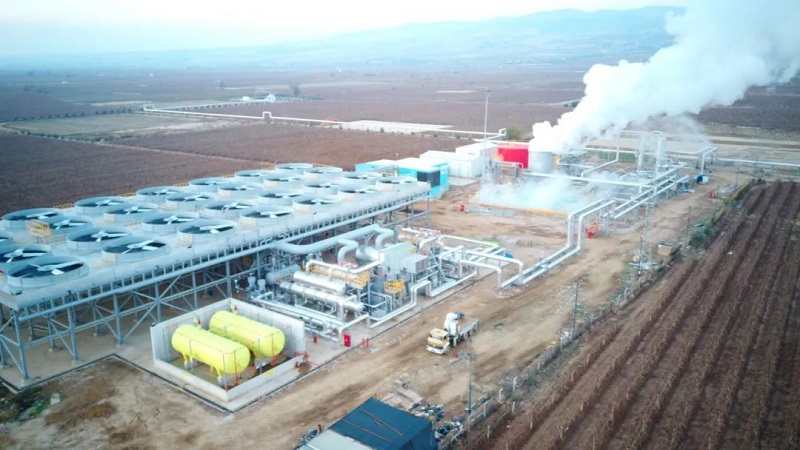

  OME T-01電站的裝機容量為11兆瓦,這是開山在土耳其第一個投運的全資地熱電站。開山在2020年12月收購該項目,中途受疫情影響于2023年年中開工建設,完成驗收后,該電站的YEKDEM(可再生能源支持機制)注冊將在下周完成。2025年1月1日起電站將以土耳其新能源固定上網電價(地熱電為9.45-11.55美分/kwh)售電,為期15年。

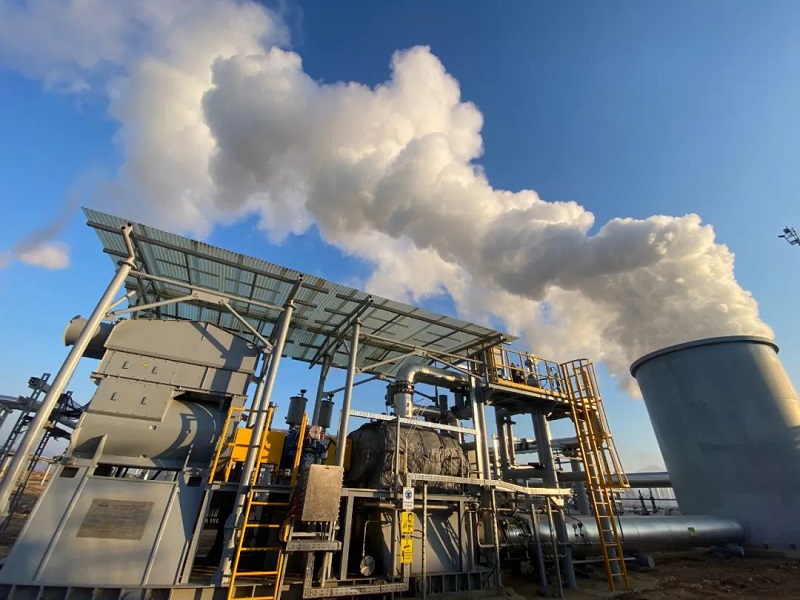

  據了解,驗收過程中最大凈外送功率為4.8兆瓦,未達設計的凈發電功率。電站未能持續以設計工況運行、生產,主要原因是受制于回灌能力的不足。目前,資源團隊開始著手調查生產過程中回灌量只有每小時400噸,而測試回灌井時回灌能力可以滿足設計要求的每小時690噸的原因,并將制定解決方案。
